Главная - Строительство Монтаж внутренних стен-перегородок из панелей методом свободной установки Внутренние стены (перегородки) из панелей монтирует звено из четырех человек: машиниста крана, такелажника, монтажников 5-го и 4-го разрядов. Работу выполняют в такой последовательности (см. схему ниже, поз. а ... г).
Монтажники укладывают раствор на место установки панели равномерным слоем на 3 ... 5 мм выше марок. Звеньевой подает сигнал подвести панель к месту установки, вместе с другим монтажником принимает ее на высоте 20 ... 30 см над местом установки и разворачивает в нужном направлении. Панель медленно опускают на подготовленную растворную постель. При натянутых ветвях стропа монтажники по рискам 2 с помощью шаблона проверяют правильность установки основания панели. Незначительное отклонение от проектного положения устраняют с помощью монтажных ломов. Монтажник с площадки 4 устанавливает и закрепляет струбцину на верхней грани панели, устанавливает и крепит монтажную стойку 6 к торцу панели (в дверном проеме). Другой монтажник заводит крюк, находящийся на нижнем конце подкоса 3, за монтажную петлю панели перекрытия и укрепляет подкос фаркопфом. Звеньевой подает сигнал ослабить ветви стропа и проверяет вертикальность устанавливаемой панели рейкой-отвесом 5. Незначительное отклонение от вертикали устраняют с помощью фаркопфа на подкосе.

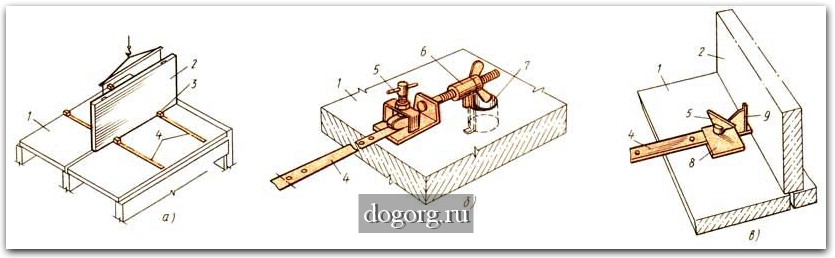

Последовательность операций при установке панелей стен-перегородок
а - подъем, б - посадка на растворную постель, в - временное крепление, г - выверка; 1 - панель, 2 - установочные риски, 3 - подкос со струбциной, 4 - площадка, 5 - рейка-отвес, 6 - стойка для временного крепления торца панели.
Закончив выверку панели, монтажники расстроповывают ее, затем подштопкой уплотняют раствор под панелью с обеих ее сторон. На месте установки следующей панели сначала проверяют риски, размещают оснастку и инструмент. При необходимости очищают место установки панели и смачивают его водой. Далее процесс работы повторяется, как при установке предыдущей панели.
Другой способ временного закрепления показан на схеме ниже. К панелям наружной стены панели внутренних стен-перегородок крепят за петли монтажной связью. Для этого монтажная связь снабжена крюком 2 и струбциной 4. Свободный торец панели закрепляют переносной монтажной опорой 6. Монтажную опору применяют также для временного крепления гипсобетонных и других панельных перегородок.

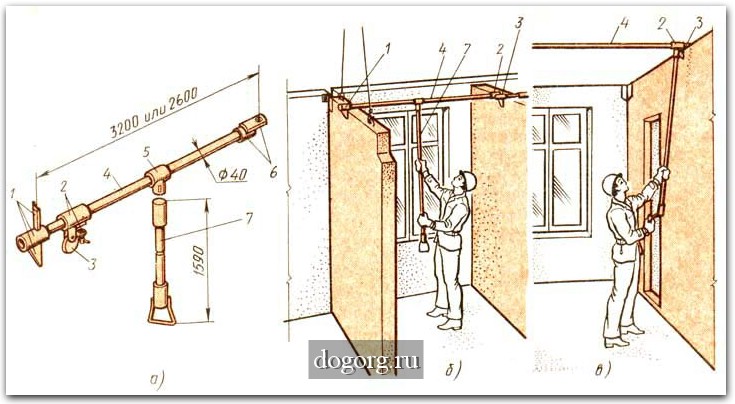

Временное крепление стен-перегородок
1 - панель наружной стены, 2 - крюк, 3 - связь, 4 - струбцина, 5 - панель внутренней стены, 6 - монтажная опора.
|
Читаемое
Главная
Советы по выбору межкомнатных дверей
Выбор покрытия для пола
Советы при выборе натяжных потолков
Отделка стен
Ванная комната: теплый пол и не только
Какие бывают откосы и как их установить
Как правильно положить ламинат
Ремонт квартиры шаг за шагом
Косметический ремонт: на чем сэкономить
Как мы клеим обои
Разделы
Мебель
Ремонт
Новости
Строительство
Новенькое
Строители на ходулях
Берем мусор с доплатой
Огнетушитель для газонефтяных фонтанов
По опыту дождевых червей
Мазь для упрочнения стали
Дробить стружку сварочной дугой
Горение в помощь шлифованию
Вдоль детали, стоя на месте
Высшее воплощение великой идеи
Нестандартный пылесос
Машина против дождя
Кротодренажная машина
Крутить не закручивая
Магнитная пайка
Метизное оборудование multi-press
Насосная техника
Пневматический механизм без компрессора
По рельсам на параболах
Пружина, которой на самом деле нет
Роботы
Самый большой в мире стереодисплей
Соединять и сберегать
Четвертая сторона голографии
Термодиффузионное цинкование
Изобретатель Михайлов
|
|
