Панели перекрытий

Панели перекрытий укладывают после установки и постоянного закрепления в соответствии с проектом всех стеновых элементов на захватке и загрузки на монтируемый этаж необходимых деталей и материалов. К месту укладки панели подают в горизонтальном положении. Если панели на строительную площадку завозят в вертикальном положении, то для их перевода в горизонтальное положение применяют грузозахватные приспособления с автоматическим кантователем или стационарные рамные кантователи.



Панель перекрытия без монтажных петель стропят захватами (см. схему ниже, поз. а). Пропуская корпус захвата в отверстие панели, поворачивают сухарь 6 захвата с помощью тяги 3 и, подтягивая его гайкой 2 к панели, закрепляют захват в отверстии. Панель поднимают многоветвевым стропом с автоматическим кантователем за кольца 4 захватов. При подъеме и подаче к месту укладки панель переводится этим стропом с гидрокантователем (см. схему ниже, поз. б) из вертикального в горизонтальное положение. При этом гарантируется сохранность конструкции.

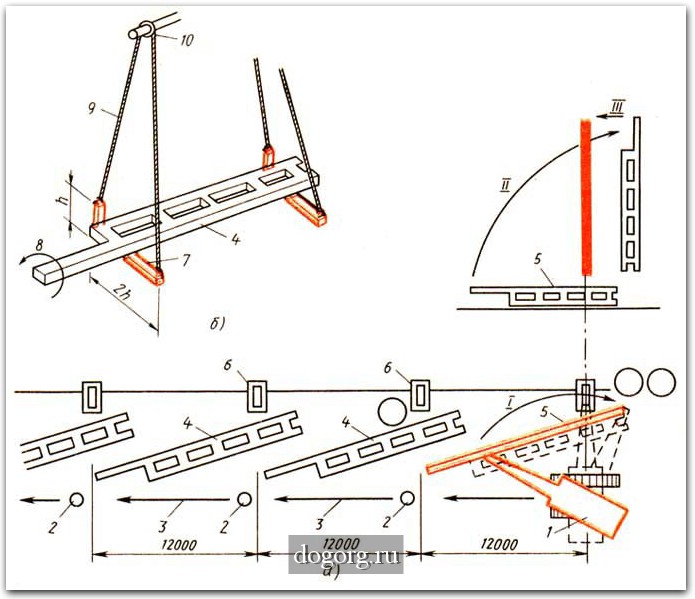

Подъем панели перекрытия грузозахватным стропом с гидрокантователем



а - захват, б - подъем панели с переводом в горизонтальное положение; 1 - корпус захвата, 2 - зажимная гайка, 3 - тяга, 4 - кольцо, 5 - панель перекрытия, 6 - сухарь, 7 - гидрокантователь.



Панели монтирует (см. схему ниже, поз. а ... д) звено, состоящее из монтажника 4-го разряда M1, монтажника 3-го разряда М2 и такелажника 3-го разряда. Работы выполняют в такой последовательности.



Такелажник осматривает панель, раскладывает захваты против монтажных отверстий на опорной площадке панелевоза. Приставляет столик-стремянку к панели, берет с площадки захват, поднимается на столик-стремянку и вставляет захваты в верхние монтажные отверстия панели и закрепляет их, затягивая зажимные гайки. Стоя на земле, такелажник поочередно устанавливает захваты в нижние монтажные отверстия панели. После этого дает команду машинисту крана подать строп к панели.



Со столика-стремянки такелажник зацепляет крюки (карабины) стропа за кольца верхних захватов, а затем с земли за кольца нижних. Снимает канаты крепления панели на панелевозе, убирает столик-стремянку и дает машинисту крана команду натянуть ветви стропа. Убедившись в надежности строповки, он отходит в безопасную зону и дает команду поднять панель.



Машинист крана плавно поднимает панель, отводит ее в сторону, чтобы не повредить панелевоз при повороте панели из вертикального положения в горизонтальное. В это время монтажники кельмами очищают опорную поверхность стен и пере городок, работая с перекрытия и со столика-стремянки, установленного на нижележащем перекрытии. Укладывают раствор по всему контуру торцовых (опорных) поверхностей панелей стен и кельмой расстилают его ровным слоем (см. схему ниже, поз. а).



Закончив эту работу, монтажники поднимаются на уже уложенную панель монтируемого перекрытия и принимают подаваемую краном панель (см. схему ниже, поз. б), ориентируя ее над местом укладки. Машинист крана плавно опускает панель, а монтажники направляют ее руками на постель из раствора. Крайние панели перекрытия укладывают со столиков-стремянок.



Оставляя стропы натянутыми, рихтуют панель (см. схему ниже, поз. в) ломиками, ослабляют стропы и проверяют уровнем горизонтальность поверхности и положение панели по высоте.



Края панелей и плит перекрытий должны надежно опираться на стеновые панели. Если панель уложена по высоте неправильно или ширина опорной части ее не соответствует проектной, панель поднимают, исправляют растворную постель и панель укладывают заново. Положение панели в плане исправляют монтажными ломиками при незначительном перемещении. Оставлять панель в перекрытии при меньшей ширине опоры, чем по проекту, запрещается. Это может привести к скалыванию бетона у края панелей и ее обрушению.



Для обеспечения проектного размера опорной площади панелей рекомендуется перед укладкой каждой следующей панели перекрытия подгибать монтажные петли внутренних несущих стен-перегородок (см. схему ниже, поз. г). В этом случае при опускании панели на место монтажники прижимают ее продольную грань к отогнутым петлям. Скользя по ним, как по направляющим, панель устанавливается на проектную ширину опоры.



Убедившись в точности укладки панели, ослабляют натяжение ветвей стропа (см. схему ниже, поз. д), выводят крюки стропа из серег захватов, отводят ветви стропа к середине панели и укладывают их на панель. Натягивая кольца захватов, вынимают захваты из монтажных отверстий панели и цепляют серьги их за два крюка стропа. Машинист крана по команде поднимает строп и подает его к месту строповки следующей панели.

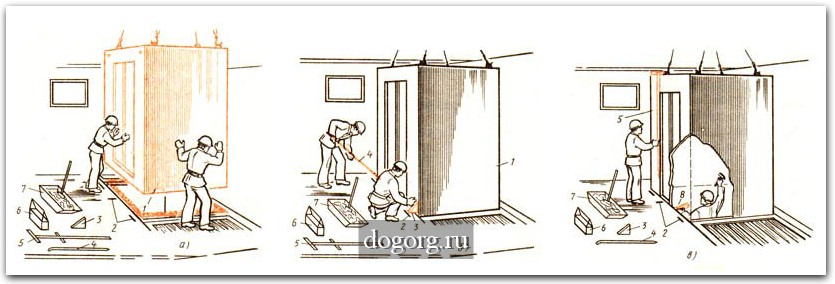

Укладка панелей перекрытия



а - расстилание раствора, б - укладка панели, в - рихтовка, г - подгибание петель, д - расстроповка; 1 - ранее уложенная панель, 2 - монтируемая панель, 3 - петля, 4 - стеновая панель-перегородка.
