| |
Главная - Строительство Монтаж стальных колонн Стальные колонны. Процесс монтажа стальных колонн сострит из тех же операций, что и монтаж железобетонных колонн: доставки и раскладки у мест установки; подготовки (проверки параметров и качества колонны, обустройства приспособлениями, подмостями); строповки грузозахватными устройствами, желательно обеспечивающими расстроповку с земли; подъема переведения в вертикальное положение; наводки; опускания на опору; выверки; временного раскрепления, расстроповки; постоянного закрепления.
Наиболее трудоемки работы по выверке и временному закреплению колонн.
Технология выполнения их определяется конструктивным решением базы (опорной части) колонны и сопряжения ее с фундаментом. Существует три способа установки колонн:
- на стальные подкладки (см. схему ниже, поз. а) толщиной 40 .. .50 мм между опорной плитой 4 колонны и верхом фундамента 1 с последующей заливкой образуемого зазора цементным раствором 3 после окончательного закрепления колонны анкерными болтами 5. При таком решении фундамент не доводят до проектной отметки на определенную величину;
- непосредственно на поверхность фундамента, возведенного точно до проектной отметки подошвы колонны без последующей подливки. В этом случае отклонение поверхности фундамента от проектного значения не должно превышать: по высоте 5 мм, а по уклону - 1/1000. Опорная плита колонны при этом должна быть отфрезерована на заводе;
- на заранее установленные выверенные и подлитые цементным раствором опорные плиты базы колонны со строганой поверхностью (см. схему ниже, поз. б).
Схемы установки стальных колонн на фундаменты
а - на стальные подкладки, б - на заранее установленные плиты; 1 - фундамент, 2 - подкладки, 3 - подливка из раствора, 4 - опорная плита, 5 - анкерные болты, 6 - опорная база колонны, 7 - строповочное отверстие, 8 - отверстие для удаления воды.
Первый способ трудоемок и неточен, колонны выверяют на подкладках, из-за которых увеличивается расход металла. Недостаток второго способа - в том, что сложно выполнить поверхность фундамента требуемой точности.
Наиболее рациональный, особенно для установки тяжелых колонн, - третий способ, получивший название безвыверочного монтажа.
Сущность его состоит в том, что первоначально на фундамент 1, не доведенный до проектной отметки на 40 ... 50 мм, устанавливают на подливке из цементного раствора отфрезерованную опорную плиту 4 колонн (при больших размерах базы колонн две плиты, по одной для каждой ветви). Каждую плиту ориентируют по осевым рискам фундаментов и монтажному горизонту либо устанавливают на выверочных болтах (анкерах), заранее закрепленных в верхнем слое бетона фундамента (см. схему ниже, поз. а), или с помощью инвентарных кондукторов, зафиксированных на анкерных болтах фундаментов (см. схему ниже, поз. б).
Установка отфрезерованных опорных плит
а - на выверочных анкерах, б - кондуктором с использованием анкерных болтов; 1 - фундамент, 2 - подливка из раствора, 3 - опорная нижняя гайка (выверочная), 4 - выверочный анкер, 5 - опорная отфрезерованная плита, 6 - косынки, 7 - анкерный болт для крепления колонны, 8 - кондуктор, 9 - крепежные болты.

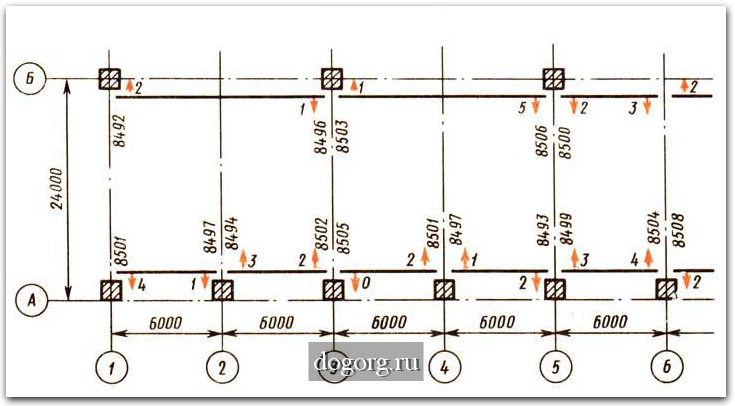

При помощи выверочных болтов (анкеров) опорные плиты устанавливают в такой последовательности. Сначала плиты раскладывают и монтируют одновременно по группе фундаментов (участку, захватке). В центре монтажного участка устанавливают нивелир, которым с одной стоянки проверяют положение опорных плит на фундаментах. Для фиксации опорных плит на выверочных болтах (см. схему выше, поз. а) к каждой плите 5 приваривают по три косынки 6 с отверстиями под выверочные анкеры 4. Сначала плиту опускают на нижние опорные гайки 3 выверочных анкеров 4, затем, подкручивая гайку 3, приводят плиту 5 у одного из анкеров в соответствие с проектной отметкой. Окончательную выверку положения всей плиты выполняют вращением опорных гаек 3 на двух других болтах по двум монтажным уровням, предварительно укладываемым на поверхность плиты 5 во взаимно перпендикулярных положениях.
Плиту закрепляют верхними гайками болтов. После выверки под плиту подливают бетон или раствор 2, и на нее наносят риски осей, используя для этого теодолит.
При использовании кондуктора (см. схему выше, поз. б) работу выполняют в такой последовательности. Сначала укладывают на место опорную плиту 5. Затем устанавливают на фундамент кондуктор 8 и закрепляют его анкерными болтами 7 фундаментов. Подвешивают крепежными болтами 9 за косынки 6 плиту к кондуктору и, манипулируя гайками болтов, выверяют положение плиты, закрепляют ее и подливают раствором.
Стальные колонны, так же как и железобетонные, стропят за верх или в уровне подкрановых консолей, поднимают и наводят на место установки.
Благодаря фрезерованию опорных плит и опорных торцов колонн выверка их состоит в совмещении осевых рисок на колонне с осевыми рисками, нанесенными на опорные плиты, отпадает необходимость выверки колонны по высоте и по вертикали. К преимуществам безвыверочного монтажа стальных колонн относится также то, что при этом исключается выверка по высоте конструкций, устанавливаемых впоследствии на опорные части смонтированных колонн (подкрановых балок, стропильных ферм и т.п.).
После выверки колонну окончательно закрепляют, затягивая гайки и контргайки анкерных болтов (по указанию проекта).
При монтаже стальных колонн каркасов одноэтажных зданий соблюдают следующие правила:
- первыми в каждом ряду на участке между температурными швами устанавливают колонны, между которыми расположены вертикальные связи;
- после установки колонну закрепляют фундаментными (анкерными) болтами, а также расчалками, если они предусмотрены проектом производства работ;
- раскрепляют первую пару колонн связями и подкрановыми балками (в зданиях без подкрановых балок - связями и распорками); в случае, когда это не выполнимо, способ крепления должен быть указан в проекте производства работ;
- после каждой очередной колонны монтируют подкрановую балку или распорку, соединяющие колонну с ранее установленной, а в связевой панели предварительно устанавливают связи.
|
